[상하수도기술사 138회 3교시 4번] 공공하수처리시설 신설 및 개량공사의 시운전 절차 및 방법 정리

하수처리시설 시운전 단계의 품질 관리 문제 분석 상하수도기술사

이번 상하수도기술사 기출 문제는 하수처리시설의 건설 공사가 완료된 후 시설의 성능을 검증하고 최적의 운전 조건을 도출하는 ‘시운전(Commissioning)’의 구체적 절차와 핵심 항목을 다루고 있음

시운전은 단순한 기계 가동을 넘어 유입 하수의 성상에 따른 미생물 배양 및 처리 공정의 안정성을 최종적으로 확정하는 단계임

상하수도기술사 시험에서 시운전 파트는 「공공하수도 시운전 업무지침」 및 「하수도 정비공사 표준시방서」와 연계되어 실무 역량을 평가하는 중요한 테마임

상하수도기술사 답안 작성 시 사전점검, 무부하 시운전, 부하 시운전(수류/공정), 성능보증 시운전의 단계별 메커니즘을 명확히 구분하고 특히 개량 공사 시의 무중단 운전 연계 방안을 공학적으로 제시해야 합격권 고득점이 가능함


핵심 개념 정리 상하수도기술사 기출

상하수도기술사 수험생이 반드시 숙지해야 할 하수도 시운전 핵심 지표임

1 무부하 시운전 (Dry Run)

하수를 유입하지 않은 상태에서 기계 및 전기 설비의 단독 가동 상태와 계측제어 시스템의 신호 정상 여부를 확인하는 과정임

2 부하 시운전 (Wet Run)

청수 또는 실제 하수를 유입시켜 관로 및 수조의 수밀성을 점검하고 펌프의 양정, 산기 장치의 포기 효율 등 수리적 성능을 검증함

3 공정 시운전 (Seed & Cultivation)

미생물(Activated Sludge)을 식종하고 배양하여 유기물 및 질소·인 제거 효율이 설계 기준을 만족하는지 확인하는 생물학적 검증 단계임

4 성능보증 시운전 (Performance Test)

최종적으로 24~72시간 이상의 연속 운전을 통해 방류수 수질 기준 및 전력·약품 소모량 등의 설계 보증 수치를 입증함

상하수도기술사 답안 핵심은 데이터 기반의 객관적 성능 입증 로직임


답안 작성 구조 (서론-본론-결론) 상하수도기술사 답안

[1] 서론: 하수처리시설 시운전의 목적과 기술사적 가치

시운전은 설계 및 시공상의 결함을 조기에 발견하고 실제 하수 유입 시의 대응 능력을 확보하는 최후의 품질 게이트임

상하수도기술사 기출 분석 결과 안정적인 방류수질 확보와 에너지 효율 최적화를 위해 체계적인 시운전 계획 수립이 필수적임

본 답안에서는 신설 및 개량 시설의 단계별 시운전 방법과 실무적 고려사항을 논함


[2] 본론 1: 시운전의 단계별 수행 절차 및 방법 (상하수도기술사 답안 핵심)

(1) 준비 및 사전점검 단계

  • 시설물 내 이물질 제거, 배관 및 밸브의 개폐 상태 확인, 윤활유 충진 등 기초 가동 준비

  • 수조의 수밀 시험 및 관로의 통수 시험 병행

(2) 기계 및 전기시설 무부하 시운전

  • 전동기 회전 방향 확인, 베어링 발열 및 진동 측정

  • SCADA 시스템과 현장 계측기(TMS 연계 등) 간의 데이터 전송 및 정밀도(Calibration) 점검

(3) 부하 시운전 (수류 시운전)

  • 실제 하수 또는 청수를 유입하여 펌프 설비의 토출량 및 효율 측정

  • 산기 장치 및 교반기의 성능 점검(DO 분포 조사 등)

(4) 공정 시운전 (생물학적 배양)

  • 미생물 식종(Seeding): 인근 처리장의 슬러지를 반입하여 목표 MLSS 농도 확보

  • 순치 및 배양: 단계적으로 부하를 높이며 미생물의 활성도(OUR, SOUR) 분석 및 침강성 관리

  • 개량 공사의 경우: 기존 시설과 신설 시설 간의 유량 배분(Smart Flow Control) 최적화

[3] 본론 2: 개량공사 시운전 시 기술사적 특수 고려사항 (공학적 대책)

상하수도기술사 답안의 차별화를 위해 시설 현대화 사업 특성을 반영함

  • 무중단 운전 계획(BY-PASS): 공사 중에도 기존 하수 처리에 지장이 없도록 가설 관로 및 수문 조작 시나리오 수립

  • 계열별 순차 시운전: 전체 시설 중 일부 계열만 신설/개량한 경우 기존 공정과의 수두 차이 및 슬러지 반송계통 연계성 검토

  • 수량·수질 부하 조정: 개량 시설의 조기 안정화를 위해 유입 하수의 일부를 선택적으로 투입하여 충격 부하 방지

  • 노후 설비와의 호환성: 신규 자동화 설비와 기존 수동 설비 간의 연동 시 제어 알고리즘 오류 검토

[4] 본론 3: 시운전 성과 평가 및 인수인계 가이드

  • 수질 성능 평가: BOD, COD, SS, T-N, T-P 등 주요 항목의 7~15일 이상 연속 기준 만족 여부 확인

  • 경제성 평가: 설계 대비 전력 소모량, 응집제 및 탄소원 주입률의 적정성 분석

  • 유지관리 매뉴얼 완성: 시운전 과정에서 도출된 최적 가동 수치(운전 인자)를 운영 지침서에 반영

  • 교육 및 기술 전수: 운영 주체에 대한 설비 조작 및 비상 대응(SOP) 교육 실시

[5] 결론: 스마트 하수도 구현을 위한 디지털 시운전 체계

시운전은 하수처리장의 ‘생애주기 자산관리’가 시작되는 시점임

상하수도기술사는 육안 확인을 넘어 디지털 트윈 시뮬레이션 데이터를 실제 운전 결과와 비교·보정하는 과정에 집중해야 함

향후 AI 기반의 공정 예측 모델을 시운전에 적용하여 최단 시간 내에 안정화(Plant Stabilization)를 달성하고 기후 변화에 강한 지능형 하수도 인프라를 완성해야 함


고득점 포인트 상하수도기술사 답안

전문성을 보여주는 상하수도기술사만의 차별화 포인트임

1 수치 데이터 활용: 시운전 안정화 기간(신설 3~6개월, 개량 1~2개월), 성능 보증 기간(최소 24시간 이상) 등 명시

2 기술 용어 병기: ‘Dry/Wet Run’, ‘Seed Sludge’, ‘Process Optimization’, ‘Hydraulic Retention Time(HRT)’ 등 전문 용어 사용

3 물리적 현상 설명: 시운전 초기 발생하는 ‘Sludge Bulking’ 또는 ‘Foaming’ 현상에 대한 공학적 진단과 해결 방안 서술

4 최신 트렌드 연계: 최근 이슈가 되는 ‘유기성 폐자원 통합 바이오가스화’ 시설 시운전 시 가스 생산량 및 순도 검증 중요성 강조


시험 대비 전략 상하수도기술사 기출

상하수도기술사 합격을 위한 시공 및 운영 관리 파트 공략 전략임

단계별 체크리스트 암기: 사전점검-무부하-부하-공정-성능보증으로 이어지는 5단계 표준 시나리오 숙달

도해도 연습: 처리 공정의 수리 종단면도와 연계된 시운전 샘플링 지점 도식을 30초 내로 작성하는 훈련 실시

기출 통합 학습: ‘하수처리장 계열화 운전’, ‘불명수(I/I) 증가 시 대응 방안’, ‘디지털 트윈 기반 자산관리’와 연계 학습

현장 사례 숙지: 실제 현대화 사업(지하화 등) 시운전 시 발생한 주요 민원(악취 등)과 기술적 대처 사례 요약 정리


요약 정리 (Summary)

  • 시운전 절차: 사전점검 → 무부하(기기) → 부하시운전(수류) → 공정시운전(미생물) → 성능보증

  • 핵심 방법: 미생물 식종 및 순치, 계측기 Calibration, 수리적 부하 테스트 및 수밀 시험

  • 개량 공사: 기존 시설과의 연계, 무중단 바이패스 계획, 계열별 순차 시운전 실시

  • 성능 지표: 설계 방류수질 만족, 전력 및 약품비 효율 입증, 운영 매뉴얼 확정

  • 기술사 의견: 디지털 트윈 기반 가상 시운전 병행 및 ICT 연동 지능형 운영 체계 구축 강조

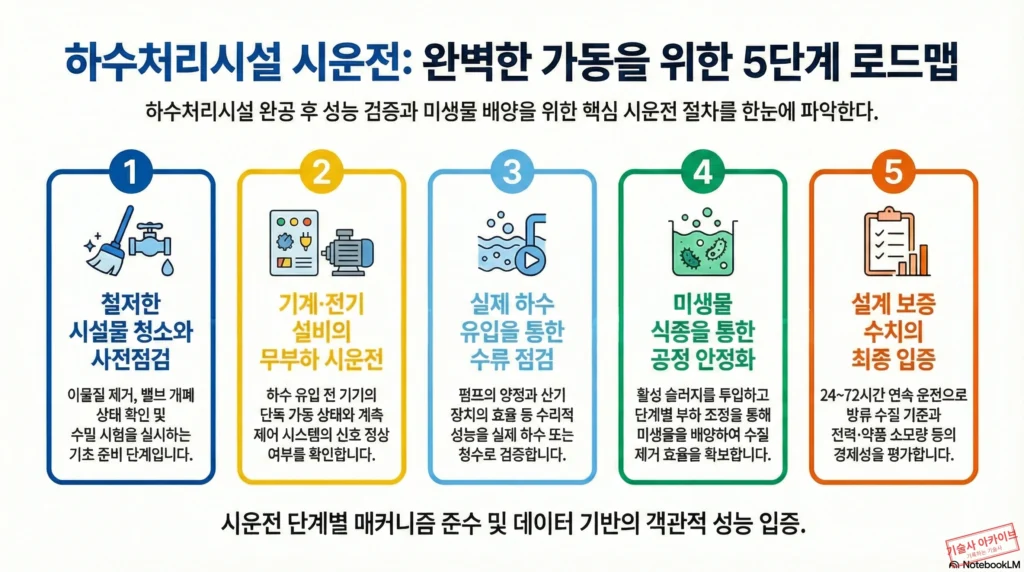

하수처리시설 시운전 5단계 로드맵 인포그래픽
<그림. 하수처리시설 시운전 5단계 로드맵>
